福州首条地下公路春节前通车!接二环连三环,出城更快了

湖东东路工程暗挖段隧道南洞顺利贯通

越过晋安河、穿越金鸡山,一条串起湖东路与东二环三八路的道路一天天“长大”。

春节前,全长约1.9公里的我市首条穿山过河的地下公路——湖东东路就将“开门”迎客,发挥“接二(环)连三(环)”的重要作用,进一步缓解城北片区的交通紧张状况。

关于湖东东路道路工程

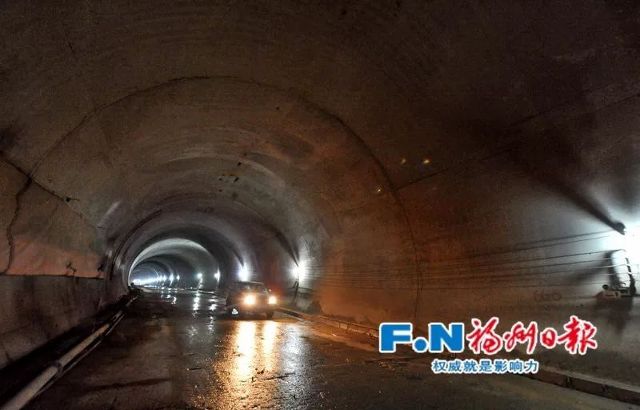

湖东东路南洞贯通。陈建国/摄

湖东东路道路工程起于湖东路金泉路口,穿过晋安河与金鸡山山体,东至三八路,全线约1900米,设双向4车道。建设内容包括东西两侧洞口、明挖暗埋段、暗挖段等3部分。

作为我市首条下穿式浅埋暗挖隧道,湖东东路不仅穿越晋安河、金鸡山,还要钻过办公楼、民房,覆土极浅。

除了是我市首条“穿山过河”的地下公路,湖东东路还将是我市首条有专人管理的隧道。待建成投用后,隧道交由福州市政工程管理处统一管理,还将设管理房,随时监控隧道内的状况。

目前,该项目已提前实现隧道双线洞通。

紧张的工期、“软豆腐”般的含水地层……小编带你了解一下这段工程有多“难搞”!

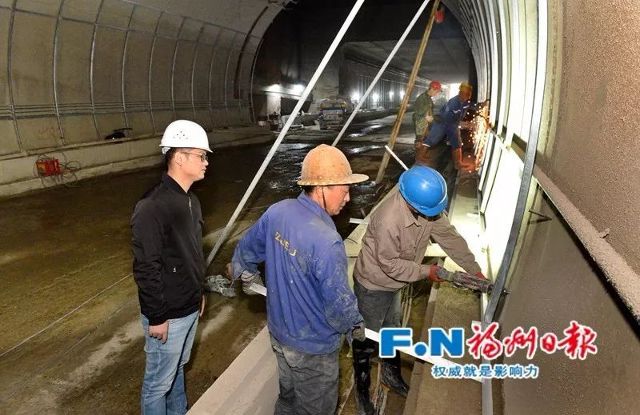

工人在隧道内装修

看点

01

不能爆破怎么办?一块块石头去凿!

全长1.6公里的隧道段是攻坚的主要目标,而地处金鸡山疗养院内的最后99米结构段,更是块难啃的“骨头”。

隧道地处负二层,最深处达15.6米,其上是疗养院的停车场,每前进一步,都要小心再小心。

隧道里都是块石,开挖难度大,时间又特别紧,加上这里临近居民区,且是敞开段,爆破产生的飞石会对周边造成影响,只能另寻方法。

施工方

不能爆破,那就用炮头机开挖,机械破碎,一块块石头去凿;要加快进度,就采取“非正常”配置,8台炮头机同时发力;为提高效率,3个工作面流水作业,让每道工序无缝衔接。

虽然机械开挖要比爆破施工的效率慢上一倍,但好办法加日夜鏖战的攻坚势头,最后的“攻坚战”终于在去年12月24日告捷,实现1.6公里隧道提前贯通

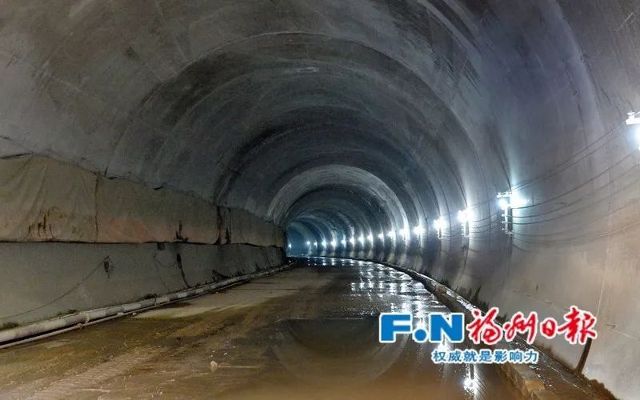

工人在隧道外装修

看点

02

“三台阶七步工法”拿下最难的180米

天水园小区下的180米段,为淤泥质土,含水量特别大。若采用普通作业方法极易造成渗水、坍塌,降水不到位,还会有沉降风险。

浅挖暗埋加上淤泥质土,在福州以前的隧道施工中并没有参考先例。

施工方

为此,施工方想出“三台阶七步工法”,该工法将整个断面开挖“七步走”,把一个洞分为三个台阶,再根据现场情况及时调整支护参数,最大程度保证掘进安全。

为解决渗水难题,项目还专门设计了真空负压聚水装置,隧道外每隔10米左右打一口近30米深的井,密封井口,真空抽排井水,降低地表水位。

3个半月,我们拿下了最难的180米!

施工方

工人在隧道外装修

看点

03

如何确保1个月内完工?各工序齐头并进!

目前,该隧道主体结构已完成,正加快进行配套设施施工。

为在本月下旬完成目前我市最大体量的隧道装饰装修工程,全项目部都鼓足了劲,目前机电、装修、喷涂、路面四个工序作业齐头并进,仅单洞就有5个工作面同时推进。

从2012年进场施工,到如今攻坚顺利收尾,这条穿山过河的地下公路即将在春节前建成通车,发挥“接二连三”的东西向主干道作用,实现湖东路与东二环三八路口的快速连接。

来源:福州日报
